Подготовка к отопительному сезону в Ишимском округе проходит с опережением графика. Утверждённый план подготовки к отопительному сезону 2025-2026 активно реализуется, и работы уже находятся на завершающей стадии. В этом году проводится ремонт 14 котельных, где осуществляется замена на новое оборудование.

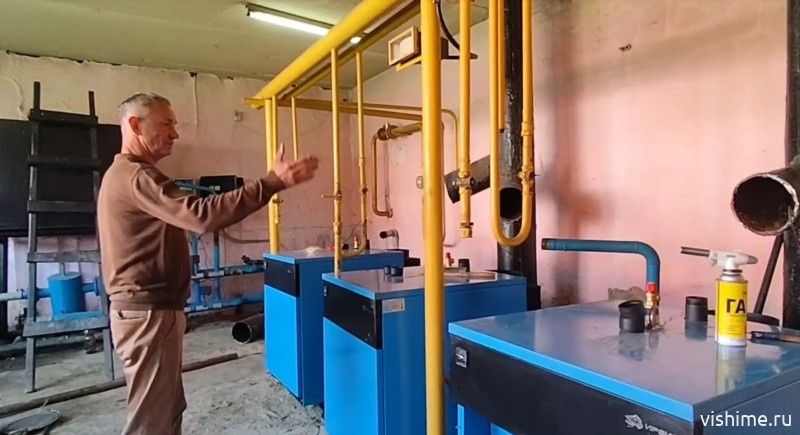

Уже завершены работы в селе Ершово и посёлке Заозерном, а в посёлке Октябрьском началась работа. На всех объектах успешно демонтировано старое оборудование, и сейчас ведётся обвязка новых котлов.
Благодаря слаженной работе специалистов все мероприятия планируется завершить к 25 июля, что на месяц раньше запланированного срока.
